962亿美元、1080亿美元、70%。
这是NVIDIA最新一季财报里最值得放在一起看的三个数字。
FY27 Q2,NVIDIA实现营收962.21亿美元,同比增长106%、环比增长18%;数据中心收入达到890亿美元,同比增长117%、环比增长18%,占公司总收入约92.5%。GAAP与Non-GAAP毛利率均为75.0%,摊薄每股收益分别达到2.46美元和2.22美元。
下一季度,公司给出的收入指引进一步提高至1080亿美元±2%,单季收入将首次突破1000亿美元。更值得注意的是,这份指引没有计入任何中国数据中心计算业务收入。
单季超预期已经足够亮眼,但本次电话会真正改变市场预期的,是2027年。
NVIDIA首次给出FY28初步展望:收入同比增长约70%。此前市场预期大致落在45%左右。管理层进一步表示,客户提交的需求预测甚至指向下一财年接近翻倍的增长,但公司仍预计至少到FY28结束前,供应将持续构成收入兑现的瓶颈。
同一天,AWS又给出了一组罕见的大规模实物需求验证:2027—2028年额外部署200万颗NVIDIA GPU,覆盖Blackwell Ultra、Rubin和Rubin Ultra。
需求侧仍在上修,而收入最终能兑现多少,越来越取决于HBM、晶圆制造、先进封装、网络以及数据中心基础设施能否同步交付。
01|70%的增长预期,把AI需求能见度继续推向2028年
NVIDIA过去几个季度的高速增长,首先来自全球超大规模云厂商持续增加AI资本开支。FY27 Q2,公司来自超大规模云及互联网客户的收入达到约490亿美元,环比增长13%。管理层同时预计,全球前五大超大规模客户2026年资本开支接近8000亿美元,2027年可能进一步升至约1.3万亿美元。
AWS的200万颗GPU部署计划,让这部分资本开支拥有了更加具体的硬件对应:这是此前规划之外的额外200万颗,部署周期明确落在2027—2028年,产品横跨Blackwell Ultra、Rubin与Rubin Ultra。采购计划已经跨越多个产品代际。
当客户开始按照两年以上周期规划AI计算资源,NVIDIA上游的晶圆、HBM、先进封装,以及下游服务器、交换机、光互连、电源和散热厂商,同样需要提前准备匹配的产能。
Vera Rubin的爬坡速度进一步强化了这一判断。NVIDIA披露,Q2末库存已经增加至约320亿美元,其中一个重要目的就是为Vera Rubin上市和放量做准备。公司预计,Vera Rubin在FY27 Q3便会贡献约20%的数据中心收入。
这意味着Blackwell仍在高速出货时,Rubin已经开始进入收入曲线。产品换代没有形成订单断层,反而出现跨代需求重叠。

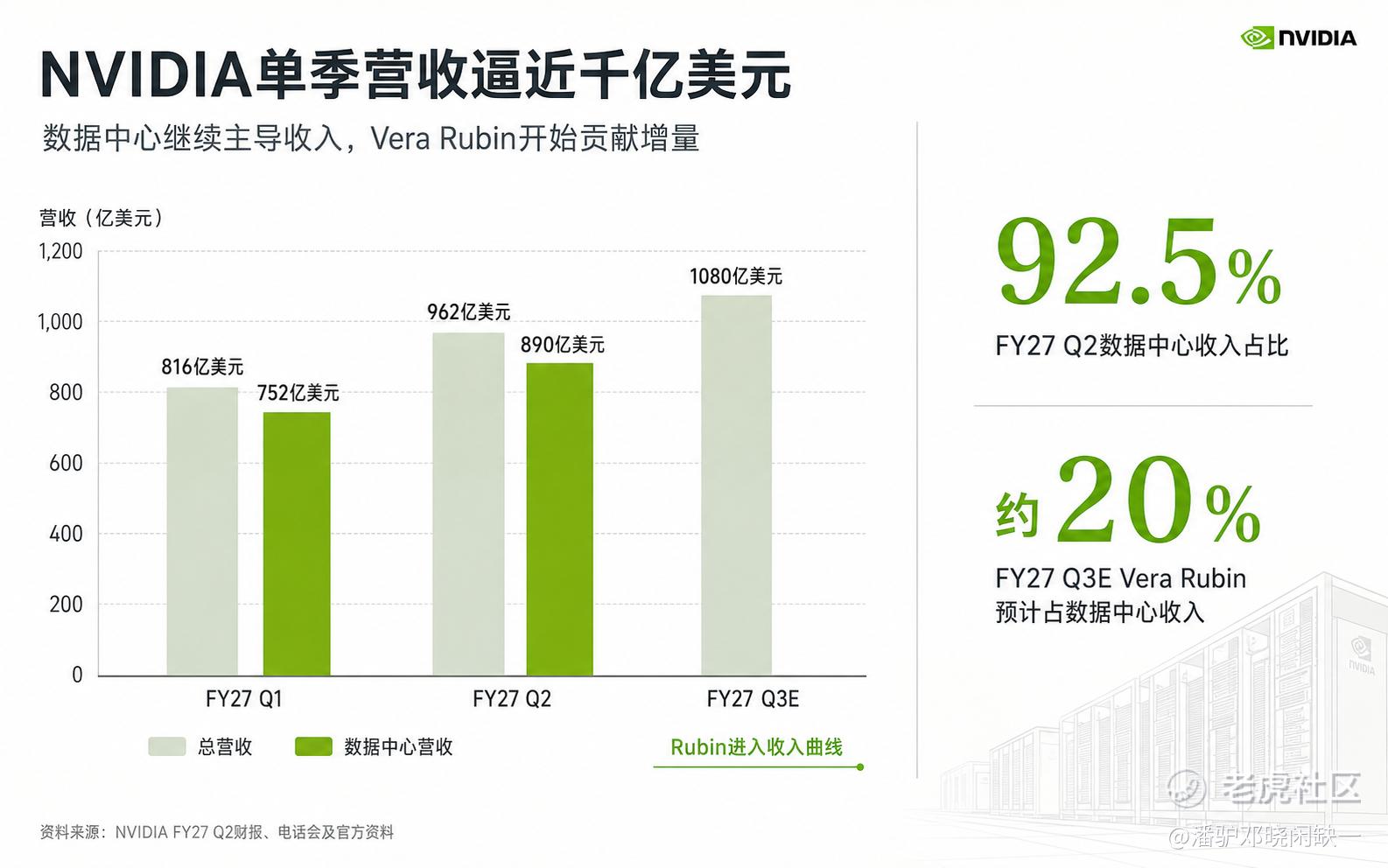

NVIDIA单季营收逼近千亿美元,数据中心继续主导收入,Vera Rubin开始贡献增量
NVIDIA单季营收继续抬升,Rubin开始进入收入贡献期。
02|890亿美元数据中心收入背后,客户结构正在变宽
只观察Amazon、Microsoft、Google、Meta几家云厂商,已经不足以解释NVIDIA当前的数据中心增长。
FY27 Q2,超大规模客户收入约为490亿美元,环比增长13%;AI云、工业及企业客户收入则达到400亿美元,环比增长25%、同比增长138%。两部分合计基本构成当季890亿美元的数据中心收入。
490亿美元对400亿美元。 AI云、工业与企业客户的收入规模已经逼近传统超大规模客户,而且保持更快增速。新型AI云服务商、AI原生公司、主权算力项目和企业客户,正在成为第二套需求引擎。
NVIDIA预计,新型AI云合作伙伴到2026年底的总装机规模将达到8GW,相比2025年底约3GW增长超过一倍。

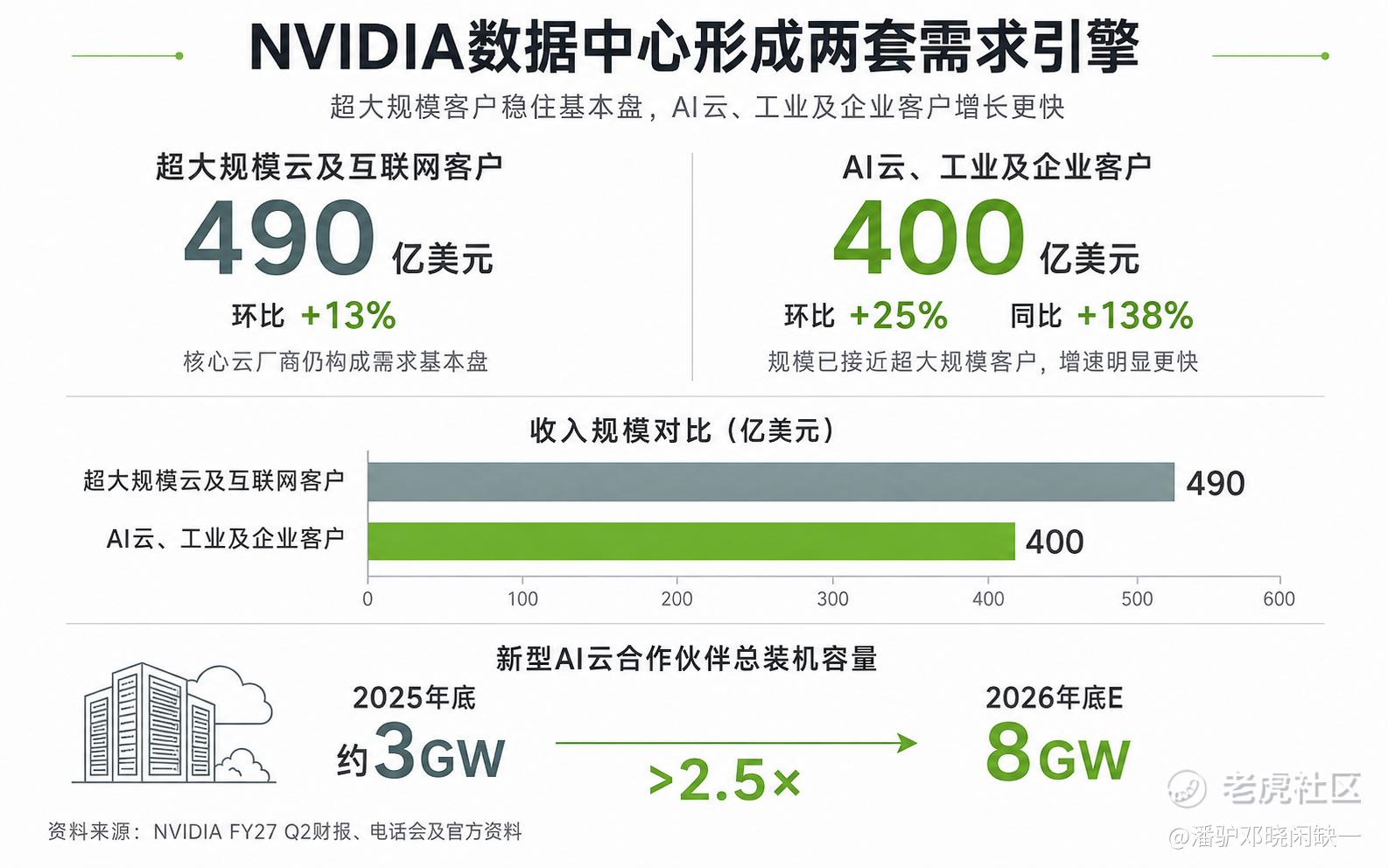

NVIDIA数据中心形成两套需求引擎
AI云、工业及企业客户的收入规模已接近超大规模客户,且增速更快。
需求主体扩张之外,NVIDIA在每1GW AI基础设施中能够参与的价值量也在快速增加。管理层披露,Hopper时期,NVIDIA每GW对应的潜在收入机会约为180亿美元;Grace Blackwell提高到约250亿美元;Vera Rubin进一步达到约400亿美元。
这400亿美元指向的是NVIDIA自身能够覆盖的产品收入机会。Rubin阶段,产品组合已经延伸至Vera CPU、Rubin GPU、NVLink高速互连、InfiniBand或Spectrum-X以太网,以及Groq LPU推理加速器。
过去分析AI服务器,最常见的公式是“GPU数量 × GPU单价”。进入Rubin周期后,更适合跟踪的指标开始转向新增AI数据中心GW × 每GW平台价值量。
03|收入继续上修,毛利率开始往下走
如果要从这份财报中寻找产业链利润重新分配的证据,最重要的数字并非1080亿美元,而是毛利率。
FY27 Q2,NVIDIA GAAP与Non-GAAP毛利率均为75.0%。FY27 Q3,公司预计毛利率下降至74.0%±50个基点;管理层进一步给出的路径是FY27 Q4约71%—72%,FY28约72%—73%。
这意味着即使FY28收入增长预期被抬升至约70%,NVIDIA也不再假设毛利率继续停留在75%左右。压力已经可以明确指向存储器。
CFO Colette Kress表示,目前存储器处于极端价格环境,涨价幅度超过公司此前预期,而且价格仍在继续向2027年上行。NVIDIA计划从FY28 Q1开始执行产品提价,以部分抵消组件成本上升。

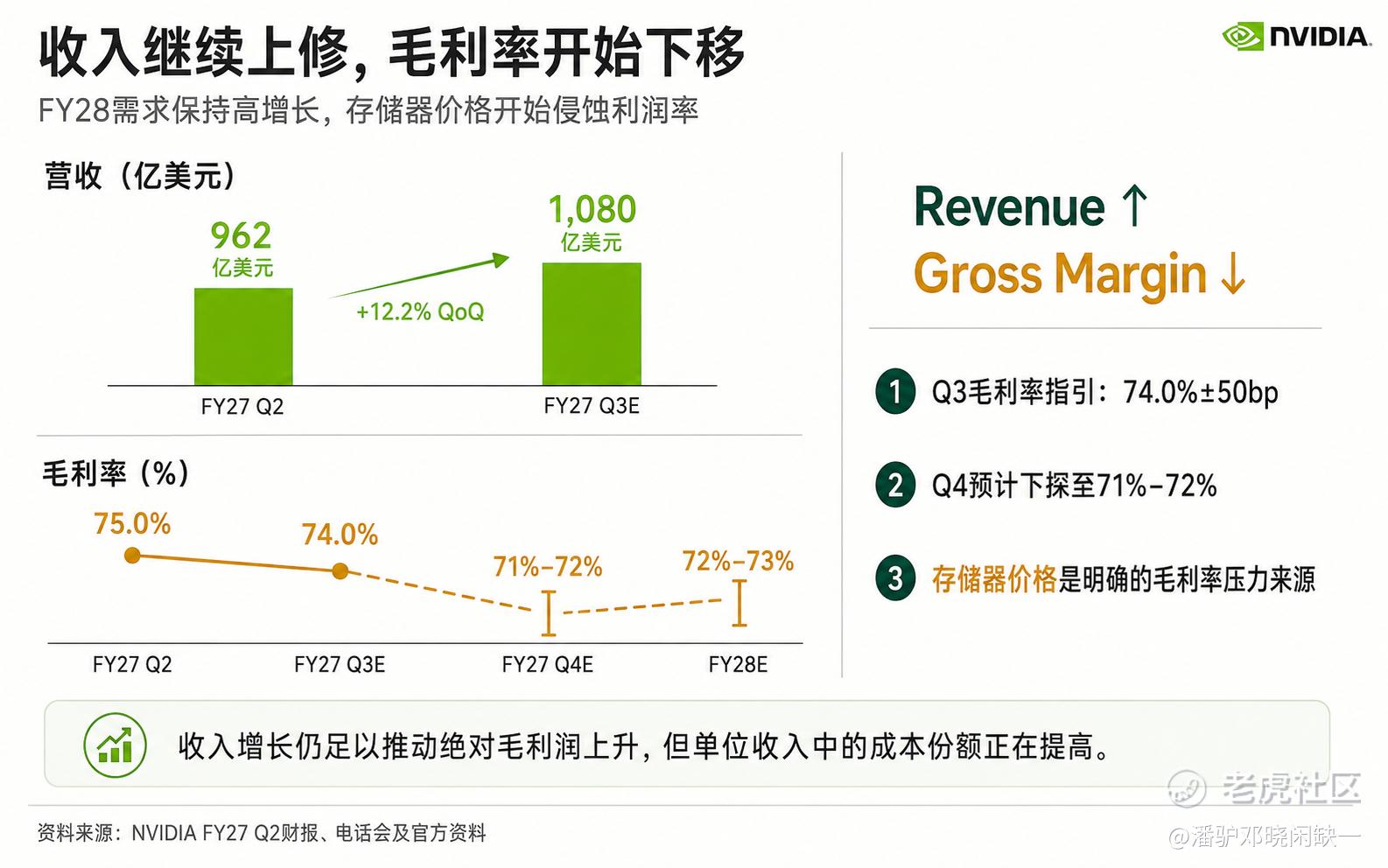

NVIDIA收入上修与毛利率下移
收入继续抬升,但存储器价格已经成为管理层明确点名的毛利率压力。
Q2 NVIDIA实际GAAP毛利润达到约721亿美元。如果按照Q3收入指引中值1080亿美元和74%的毛利率计算,毛利润仍可达到约799亿美元。毛利率下降并没有阻止绝对毛利润继续增加,变化发生在AI系统内部的价值分配上。
NVIDIA继续依靠巨大的收入增长扩大绝对利润,上游稀缺组件则开始通过价格上涨取得更大的价值份额。
Vera Rubin进一步提高了这一环节的单机价值量。单颗Rubin GPU配置最高288GB HBM4,内存带宽达到22TB/s;一套Vera Rubin NVL72整机架拥有72颗Rubin GPU,总HBM4容量达到20.7TB。
HBM的收入驱动因此同时来自三项变量:GPU出货增加、单颗GPU搭载容量提升、存储器价格上涨。对SK hynix、Micron和Samsung而言,2027年最值得跟踪的是HBM4认证、可供产能、良率以及价格。
04|Vera Rubin量产之后,一颗GPU背后的价值量继续扩大
Rubin的产业链价值不只来自GPU本身。NVIDIA已经确认Vera Rubin进入全面生产,CoreWeave、Google Cloud、Microsoft Azure、Oracle Cloud Infrastructure和Nebius等合作伙伴已经运行相关机架,Spectrum-6交换系统也开始进入全球大型AI工厂。
Vera Rubin平台采用POD级架构,由GPU计算、CPU、存储、网络与推理加速等多类机架协同组成。单个Vera Rubin NVL72机架包括72颗Rubin GPU、36颗Vera CPU、20.7TB HBM4、第六代NVLink,以及ConnectX-9 SuperNIC和BlueField-4 DPU。
网络系统也在同步升级。Vera Rubin正式引入Spectrum-X Ethernet Photonics,即采用共封装光学(CPO)的以太网交换系统。Spectrum-6采用200Gb/s SerDes,面向未来百万GPU级AI工厂的横向扩展和跨园区连接。

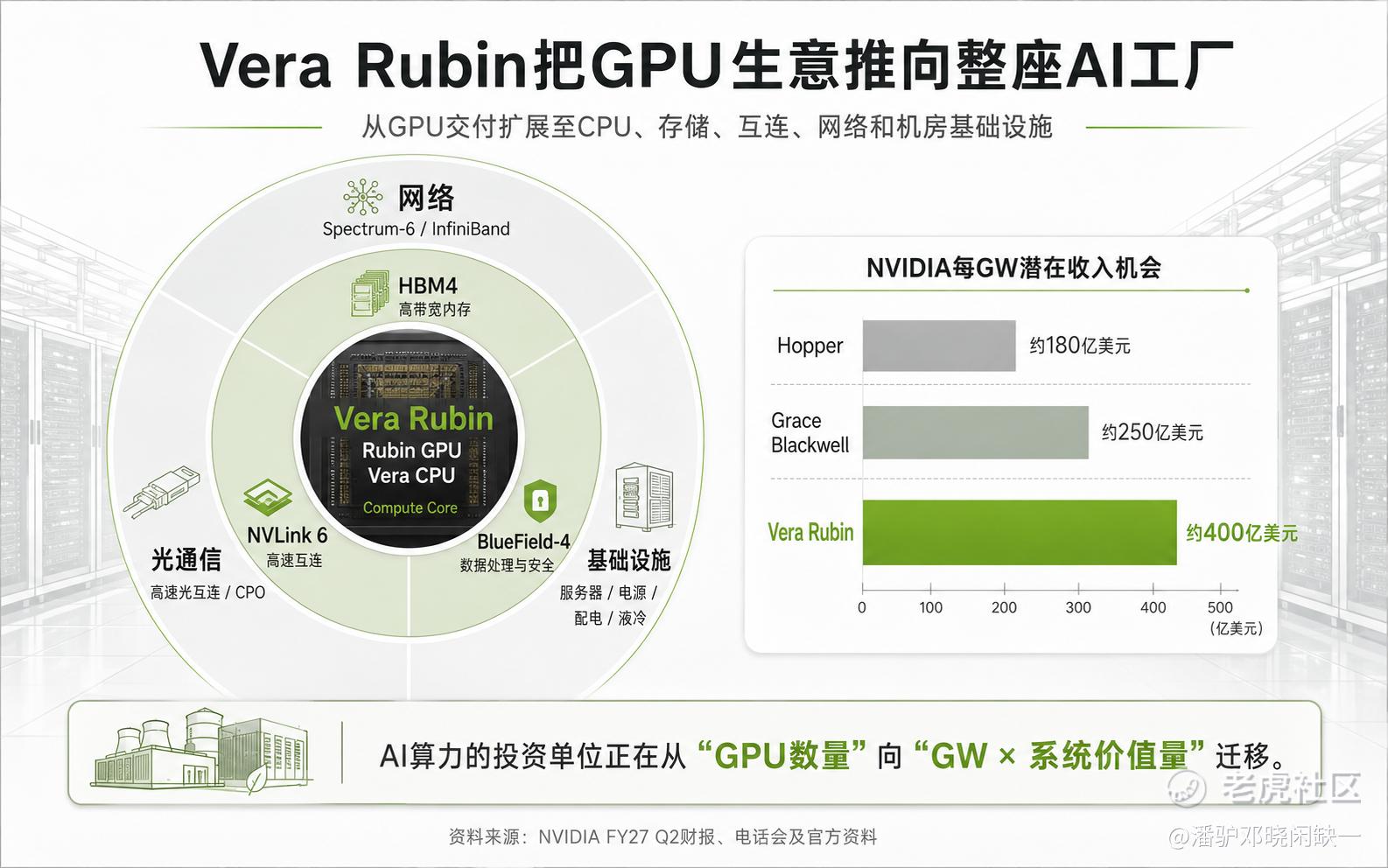

Vera Rubin把GPU生意推向整座AI工厂
从Hopper到Vera Rubin,NVIDIA在每GW AI基础设施中能够参与的潜在收入机会持续提高。
当集群从数万颗GPU扩大到数十万、百万颗GPU,网络系统面对的不再只是端口数量增长。模型并行规模扩大,会提高GPU之间的数据交换量;训练和推理集群跨越更多机架,交换层级增加;AI工厂进一步跨园区扩展后,又需要新的跨园区网络。
因此,网络与光通信产业链值得跟踪的核心指标逐渐变成单颗GPU对应网络带宽和单GW AI数据中心对应网络资本开支。
05|2027年的AI硬件,先看定价权,再看产能约束
NVIDIA已经给出了足够强的总需求验证。下一阶段的问题是,哪些产业链环节能够把需求转换成利润。
HBM:价格与产能同时贡献弹性
存储器是当前证据最直接的一环。NVIDIA已经确认存储器价格涨幅超过此前预期,并因此下修中期毛利率区间。Rubin同时将主存储器升级至HBM4,每颗GPU最高配置288GB。
对于SK hynix、Micron和Samsung,2027年的利润公式已经从单纯的出货量增长变成:HBM出货量 × 单位容量价格 × 良率。HBM4认证速度、2027年可供货量和量产良率,将直接决定三家厂商能够吃到多少Rubin增量。
先进封装:供给能力决定GPU交付上限
黄仁勋对FY28供应问题的描述并没有把瓶颈限定在某一个组件,而是指出整个供应链都处于高负荷状态。晶圆制造和先进封装仍然是高端GPU交付的基础约束之一。
TSMC以及CoWoS相关设备、材料和封装供应链,2027年需要重点观察扩产节奏、设备交付、良率爬坡以及实际可用产能。这里的核心逻辑是产能稀缺,而不是把NVIDIA此次毛利率下降直接归因于先进封装涨价。
网络与光通信:GPU数量和单GPU带宽共同驱动
Spectrum-6、NVLink 6和CPO进入Rubin平台后,网络在单个AI系统中的价值量继续提高。未来网络收入受到两项变量推动:GPU数量增长带来更多连接;单GPU通信带宽提高带来更高端口价值量。
交换芯片、800G/1.6T光模块、硅光、CPO、光引擎及高速连接器,仍需要继续跟踪NVIDIA和大型云厂商的实际认证与订单。
电源与液冷:研究单位开始从“机架”走向“GW”
当AI基础设施进入GW级建设周期,电力与散热已经直接影响GPU能否按计划上线。研究Vertiv、Eaton以及亚洲电源和液冷供应链时,核心变量应逐渐转向:每新增1GW AI容量,对应多少电源、UPS、配电和散热资本开支。
结语|GPU验证需求,瓶颈产能决定利润弹性
NVIDIA FY27 Q2收入达到962亿美元,Q3指引已经越过1000亿美元;在如此高的收入基数上,公司仍然给出FY28约70%的初步增长预期。
这组增长预期背后,还有三条更值得产业链重视的信息:客户预测的需求增速接近翻倍;NVIDIA预计至少到FY28结束前仍处于供给受限状态;AWS已经把额外200万颗GPU的部署计划延伸到2027—2028年,并跨越Blackwell Ultra、Rubin和Rubin Ultra三代产品。
与此同时,NVIDIA预计毛利率从Q2的75%下降至Q4的71%—72%,FY28回到72%—73%。存储器价格已经成为其中最明确的成本变量,公司甚至准备通过FY28 Q1的产品提价对冲部分压力。
这意味着2027年的AI硬件选股标准会比过去两年严格。单纯进入NVIDIA供应链已经不足以支撑持续的盈利上修。市场会越来越关注三个问题:有没有稀缺产能,能不能涨价,产品升级后单机价值量能提高多少。
NVIDIA继续提供AI算力总需求最强的验证。2027年更有弹性的利润,可能越来越集中在那些需求已经确定、供给却无法快速复制的环节。
资料来源:NVIDIA FY27 Q2财报与电话会、NVIDIA Vera Rubin官方资料、AWS官方新闻稿及公开市场资料。
本文仅用于行业与公司研究讨论,不构成任何投资建议。
