黄仁勋在英伟达股东大会继续强化 “AI 工厂” 表述,本质不是为数据中心更换叙事标签,而是明确 AI 基础设施的交付单位正在变化。
传统数据中心以算力、存储和网络资源为核心,收入模式更接近机柜、服务器、云算力和数据服务。AI 工厂的核心不同,它以持续生产 Token 为目标,把 GPU、HBM、网络、存储、电力、散热、工程交付和软件栈整合为一套工业化系统。
因此,AI 工厂不是单一芯片周期,而是系统工程周期。市场重新定价的不只是英伟达,也包括电力、光互联、内存存储、液冷、工程施工和应用消化能力。
本文核心判断:
AI 工厂不是英伟达的新口号,而是 AI 基建从 GPU 采购进入系统工程阶段的信号。GPU 仍是核心,但电力、光互联、存储、散热和工程交付正在成为下一阶段定价变量。
一、AI 工厂的本质:从算力中心到 Token 生产系统
AI 工厂的核心不是 “拥有更多服务器”,而是 “以可控成本、稳定功耗和高利用率持续生产 Token”。

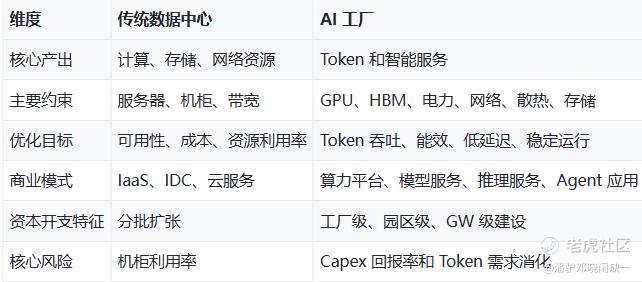

传统数据中心的优化目标是资源可用性和机柜利用率。AI 工厂的优化目标是 Token 吞吐量、单位功耗产出、集群利用率和端到端交付效率。两者的差异决定了产业链定价方式不同。
这一转变意味着,AI 基建的核心矛盾从 “有没有 GPU” 升级为 “整座 AI 工厂能否按期交付、稳定运行并产生足够 Token 收入”。
所以,AI 工厂时代的投资框架不能只围绕芯片展开,而要围绕系统瓶颈展开。
二、英伟达的角色变化:从芯片供应商到系统定义者
英伟达的估值溢价,过去主要来自 GPU 性能领先、CUDA 生态和供给稀缺。AI 工厂阶段,这一溢价开始向系统定义权扩展。
Blackwell、Rubin、NVLink、Spectrum-X、DGX、GB200 / NVL 系统和 DSX 数据中心参考设计,背后的方向一致:客户购买的不再只是单颗 GPU,而是一整套可部署、可联网、可供电、可冷却、可运维的 AI 基础设施。

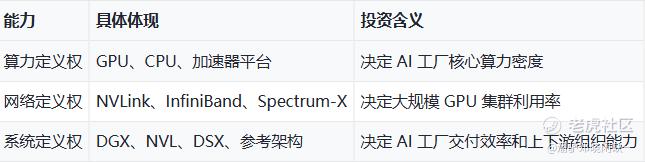

AI 工厂规模越大,英伟达的价值越不只来自 GPU 单品,而来自三类能力:
这也是英伟达从 GPU 公司转向 AI 基础设施公司的关键。
但系统定义权越强,外溢链条越长。AI 工厂一旦成为新交付单位,价值会从 GPU 扩散到光互联、电力、液冷、存储和工程交付。英伟达仍是主控资产,但已经不是唯一资产。
三、第一约束:电力和热管理成为前置条件
AI 工厂首先是电力工程,其次才是算力工程。
GPU 代际升级持续提高机柜功率密度,AI 训练和推理集群从 MW 级走向 GW 级,电网接入、变压器、配电、UPS、备用电源、液冷和热管理开始成为项目交付前置条件。

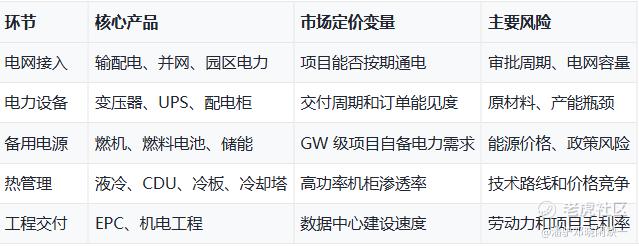

电力和热管理的变化,主要体现在三个层面:
第一,电力容量决定项目能否落地。 GPU 可以采购,但变压器交付、电网审批、园区接入和备用电源无法无限加速。
第二,散热能力决定机柜功率上限。当单机柜功率密度提高,风冷边界被突破,冷板液冷、CDU、二次侧冷却和冷却塔成为 AI 工厂标配。
第三,电力效率决定 Token 成本。 AI 工厂的产出是 Token,电力和冷却成本会直接进入 Token 生产成本,影响云厂商和模型服务商的长期毛利率。
结论是:AI 工厂不是算力堆叠问题,而是电力交付、热管理和工程执行问题。
四、第二约束:光互联决定算力可用性
AI 工厂的有效算力,取决于 GPU 集群能否被网络高效组织。
在大规模训练和推理场景中,单颗 GPU 的性能不是全部,集群通信效率、带宽、延迟、故障恢复和多租户隔离同样重要。AI 工厂规模越大,网络瓶颈越容易吞噬算力效率。
这使光互联从配套环节升级为核心约束。

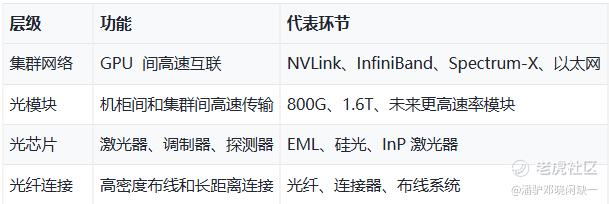

光互联链条可以拆成四层:
Nvidia 与 Coherent 的 InP 激光材料项目,说明 AI 工厂正在将上游材料纳入系统交付链。高速数据传输、低功耗光互联和稳定激光器供应,已经成为 AI 工厂可用性的关键条件。
这条链条的投资含义是:
AI 工厂规模越大,光互联越不是配套,而是算力能否真正转化为 Token 的前提。
五、第三约束:内存和存储决定 Token 吞吐
AI 工厂不只需要 GPU,还需要把 GPU 喂饱的内存和存储。
训练阶段,HBM 是核心约束。HBM 决定 GPU 的数据吞吐能力,也决定大模型训练和高端推理的效率。推理阶段,DRAM、NAND、企业级 SSD、KV cache、向量数据库和数据检索的重要性上升。随着 Agent、长上下文、多模态和 RAG 应用增加,数据中心不只需要更多计算,也需要更多高速存储和低延迟访问能力。

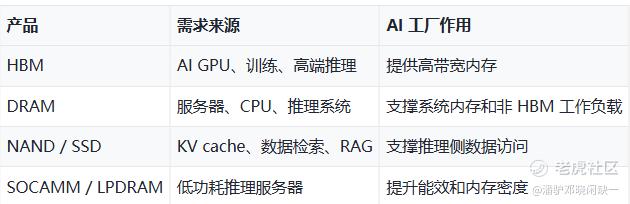

存储链条的逻辑正在发生变化:
此前 Micron 的财报和长期合同逻辑已经说明,AI 存储正在从短期涨价周期,走向部分合同化供给。AI 工厂进一步强化这一趋势。
训练拉动 HBM,推理拉动 NAND,AI 工厂则把存储从周期品推向长期供给约束。
六、第四约束:工程交付决定 Capex 转化效率
AI 工厂不是财务模型中的 Capex 数字,而是一个需要真实交付的工程项目。

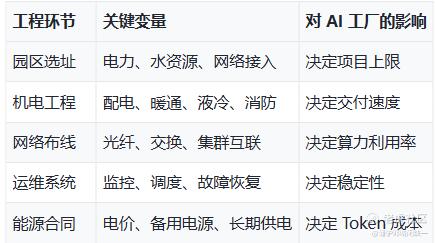

大型 AI 数据中心需要土地、电力、冷却、机电工程、光纤接入、GPU 集群部署、调试运维和长期能源安排。任何一个环节延迟,都会影响项目上线和资本回报率。
工程交付的重要性在于,它决定 Capex 能否转化为可用算力。
这解释了为什么 AI 工厂时代,工程公司、机电承包商、电力设备商和热管理公司会被重新定价。它们卖的不是故事,而是交付确定性。

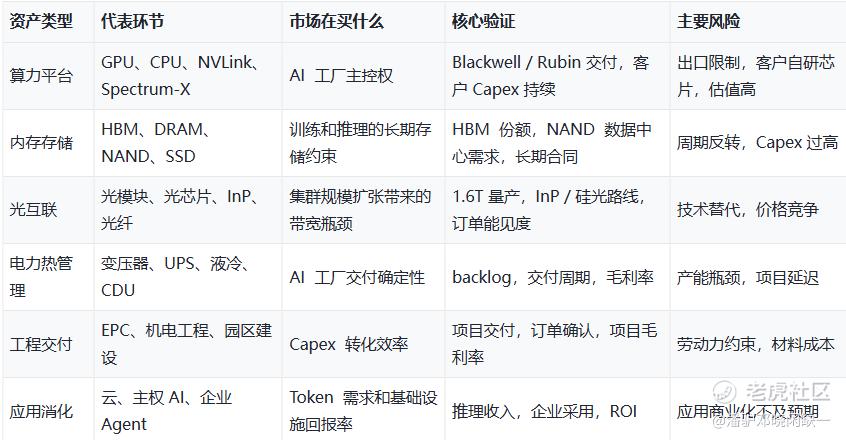

七、投资映射:AI 工厂链条分层定价
AI 工厂产业链不能简单按 “英伟达受益链” 划分,更应该按功能和风险分层。
这张表给出的结论是:AI 工厂时代,市场不只给 GPU 溢价,也开始给交付确定性溢价。
过去 AI 交易的核心问题是 “谁拥有最强芯片”。现在的问题变成 “谁能把芯片变成可运行、可供电、可冷却、可联网、可持续生产 Token 的完整工厂”。
八、估值观察:方向明确,但不再便宜
AI 工厂链条确定性较强,但估值并不低。
英伟达作为系统平台主控方,已经享受全球最高级别的 AI 基础设施溢价。电力设备、液冷、光互联、HBM、工程交付等公司过去一年普遍完成较大重估,很多资产已经从 “被低估的配套环节” 变成 “高预期兑现资产”。
因此,估值部分不能简单看 PE,也不能简单看涨幅。不同环节应看不同指标:

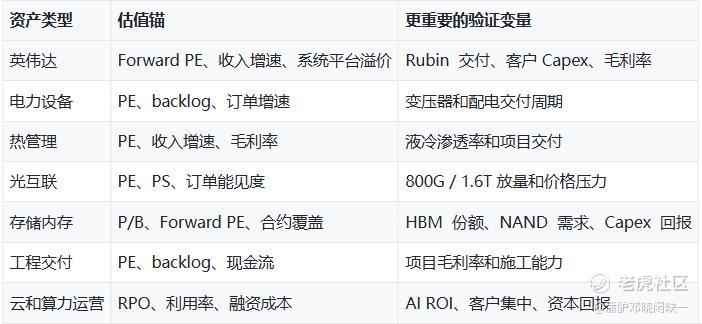

AI 工厂链条可以进一步分为三类资产:
第一类是确定性资产。代表英伟达、电力设备、关键热管理、HBM 龙头。确定性最高,但估值通常也最高。
第二类是瓶颈弹性资产。代表光互联、InP 材料、企业级 SSD、部分工程交付公司。受益于阶段性供给短缺,但波动较大。
第三类是回报验证资产。代表云厂商、AI 云、算力运营商和主权 AI 项目。它们决定终端 Token 需求能否消化不断扩张的基础设施投入。
投资上,当前阶段已经不是 “买方向” 就能赚钱,而是要区分:
谁卖确定性,谁卖瓶颈,谁承担回报验证。
九、风险:AI 工厂不是没有边界的 Capex 周期
AI 工厂方向明确,但风险同样集中。
第一,Capex 和 ROI 可能错配。如果云厂商、主权 AI 或企业 Agent 的收入兑现慢于基础设施扩张,AI 工厂投资回报率会受到质疑。
第二,电力和工程交付可能限制建设速度。 GPU 供应可以改善,但电网接入、变压器、液冷和机电工程无法无限加速。项目延期会影响收入确认和资本回报。
第三,系统工程成熟后会压缩单点利润。 AI 工厂越标准化,客户越会要求成本优化。光模块、液冷、存储和工程交付环节都可能面临价格竞争。
第四,估值已提前反映大量预期。许多 AI 工厂相关资产已经不是低估值状态。后续需要靠订单、交付、利润率和现金流持续兑现。
第五,Token 需求是最终变量。如果 AI 应用无法形成足够稳定的收入和利润,AI 工厂的 Capex 强度终究会被重新评估。
因此,AI 工厂不是无限 Capex 故事,而是一个需要不断验证 Token 产出效率的系统工程周期。
十、结论:AI 基建进入系统工程阶段
黄仁勋强化 AI 工厂,真正释放的信号不是英伟达又提出了一个新概念,而是 AI 基建的交付单位发生了变化。
过去市场主要看 GPU 出货。现在必须同时看电力、液冷、光互联、HBM、SSD、工程交付和应用端 Token 消化能力。
AI 工厂时代,英伟达仍是核心,但不再是唯一被重新定价的资产。电力设备决定项目能不能通电,液冷决定机柜能不能运行,光互联决定算力能不能协同,存储决定训练和推理能不能持续,工程交付决定 AI 工厂能不能落地,应用端决定 Token 能不能转化为真实收入和现金流。
最终判断:
AI 工厂不是英伟达的新口号,而是 AI 基建进入系统工程阶段的信号。GPU 仍是核心,但市场正在重新定价电力、光互联、存储、散热和工程交付。方向明确,估值已高,后续验证看 Capex 是否持续、AI 工厂能否按期交付,以及 Token 需求能否消化越来越大的基础设施投入。
资料来源:本文综合整理自 Nvidia 公开资料、公司合作项目报道、AI 数据中心电力与冷却相关研究、公司公告、**行情及公开市场资料,数据与观点来源于上述资料,仅供研究交流参考,不构成任何投资建议。
