🔥 高盛重磅上调AI用电预期:2030年全球数据中心电力需求暴增220%
如果你还在把AI理解成“芯片故事”,
高盛已经把战场推到了电网。
最新报告将2030年全球数据中心用电需求增幅,
从此前的175%,
上调至 220%(相对2023年)。
不是微调。
是重新定价电力时代。
⚡ 905TWh新增用电,美国拿走六成
高盛测算:
到2030年,
全球数据中心新增用电 905TWh。
其中约60%发生在美国。
美国数据中心容量预测被抬高至:
2030年 95GW
(2025年为 32GW)
海外则预计升至 72GW。
结论很直接:
AI电力需求不是边际增加,
是结构性跃升。
💸 Hyperscaler在“ALL IN”
过去两个月,
高盛对2026–2027年超大规模云厂商的Capex+R&D上修超过3000亿美元。
到2029年,
这些公司的资本开支与研发支出,
将较2025年翻倍。
再投资率预计:
2026年 87%
2027年 83%
问题开始转变:
不是“要不要投”,
而是“回报能不能跟上”。

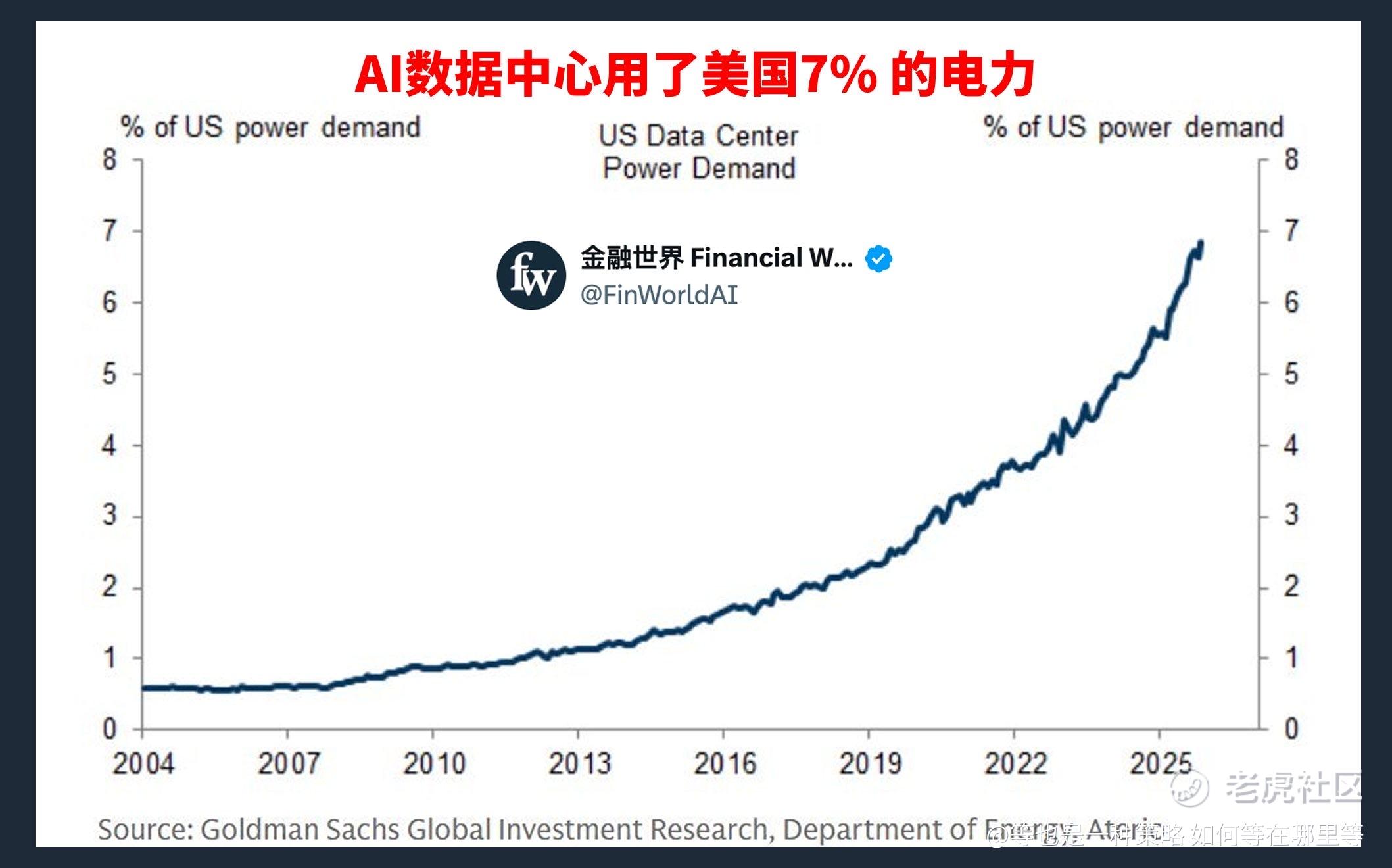

🔌 美国电力需求年化上修至3.2%
高盛把美国2030年前电力需求增速,
从2.6%上调至 3.2%。
其中:
数据中心单项贡献 2 个百分点。
这意味着:
AI正在主导电力增长曲线。
而且瓶颈不在发电,
在输配电、并网、施工周期。
🏗 设备不是唯一瓶颈,人更稀缺
高盛估算:
为满足2023–2030年电力需求增长,
美国需要新增约51万电力相关岗位。
其中输配电环节,
新增岗位约20万+。
而这类岗位通常需要3–4年培训。
电力扩张不是简单“多装机”。
是人力系统问题。
🌱 清洁电力“可靠性溢价”正在形成
高盛提出“Green Reliability Premium”概念:
满足数据中心基荷需求的清洁能源组合,
平均供电成本较基准高:
40–48美元/MWh。
若应用到新增905TWh需求,
对应行业支出约370–430亿美元。
但对于hyperscalers而言,
这仅占其2027年预估EBITDA的约3–4%。
他们有能力为“时间与可靠性”买单。
📈 市场已经开始重定价
自2025年以来:
数据中心电力供应链板块
跑赢MSCI ACWI约41个百分点。
发电设备公司
领先其他供应链约196个百分点。
AI资本支出外溢,
已经进入电力、冷却、输配电、材料等重资产领域。
这就是所谓的“可靠性超级周期”。
🎯 真正的核心问题
AI仍处于“希望与梦想”阶段,
但执行期正在逼近。
当再投资率逼近90%,
当自由现金流被压缩,
市场最终会追问:
AI收入在哪里?
电力需求是真增长,
还是过度扩张?
高盛的态度很清晰:
只要三件事没发生——
资本回报崩塌
财务弹性受限
产能明显过剩
这轮电力周期不会突然结束。
AI的下半场,
可能不再是芯片故事。
而是能源故事。
