Hut 8宣布签署第二份为期15年、总价值98亿美元的算力租赁协议

老虎资讯综合07-20 19:05

7月20日,Hut 8盘前涨近12%,公司宣布签署第二份为期15年、总价值98亿美元的算力租赁协议,实现全面商业化运营。

以下为公告原文:

Hut 8 Corp.(纳斯达克、多伦多交易所代码:HUT),是一家整合电力、数字基建与规模化算力的能源基础设施平台,专注赋能下一代高耗能前沿科技。公司今日官宣完成德州纽塞斯县1GW Beacon Point AI数据中心园区二期商业化落地,签署第二笔15年期、价值98亿美元的算力租赁协议,涉及352兆瓦IT算力容量。

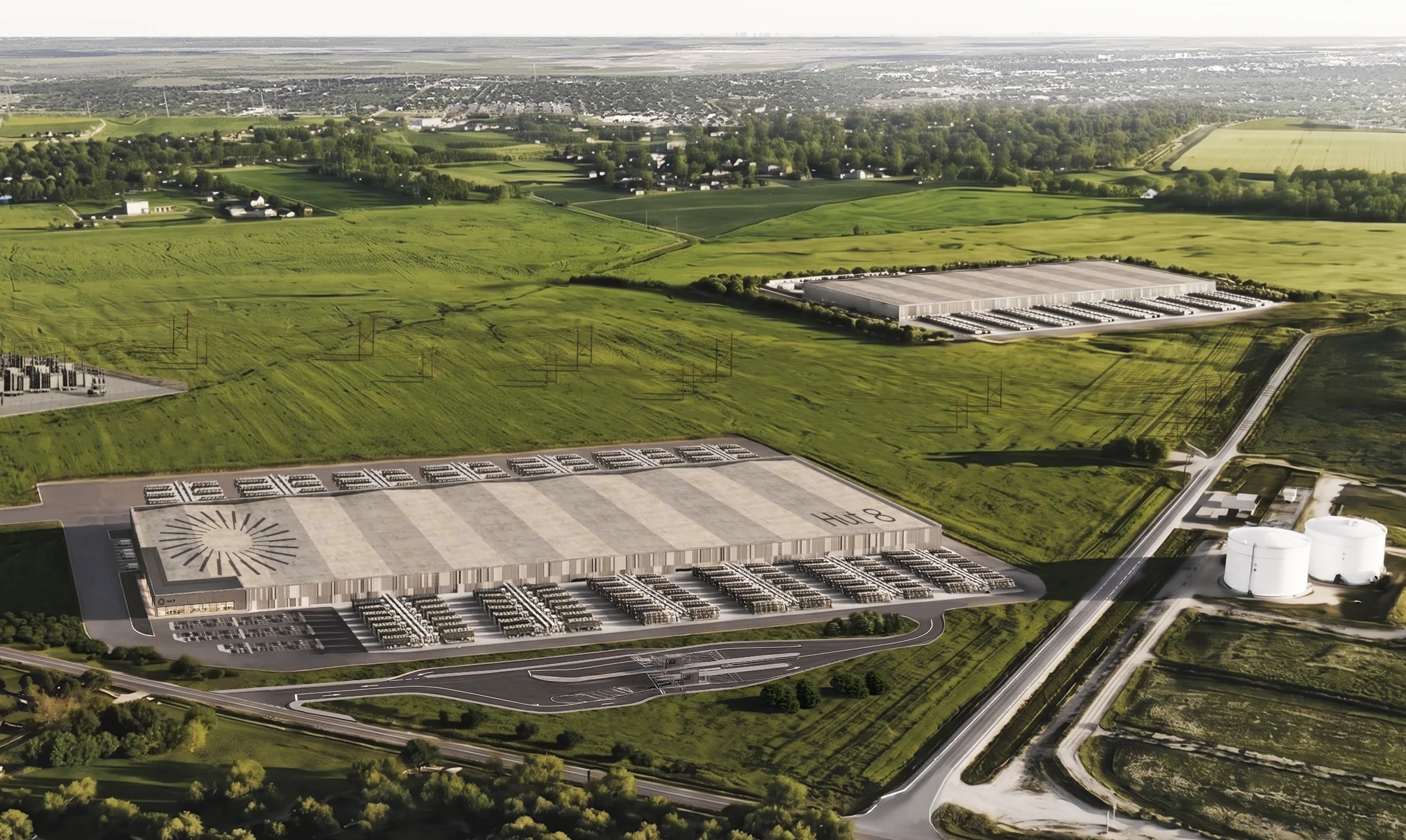

Beacon Point 数据中心园区:初步效果图Beacon Point 数据中心园区:初步效果图

本次承租方为一期项目同一投资级优质企业,至此该客户在园区签约算力规模翻倍至704兆瓦。依托德州电力公司(AEP Texas)并网供电协议,园区1000兆瓦公用电力容量已全部锁定,本次交易标志着Beacon Point园区实现全额商业化满租

本次交易落地,让Beacon Point成为Hut 8旗下首个实现全额商业化的AI数据中心园区。公司完成地块确权、全额投资级租约锁定、一期项目低风险融资并启动施工,完整验证了其独创的「电力优先」精细化开发模式,核心优势如下:

1. 先锁电力,灵活适配终端需求:项目初期以快速电力落地为核心逻辑,可适配旗下比特币算力业务;如今已全部转化为15年期顶级AI算力长租合约,完美实现业务迭代与价值升级,保留极大经营灵活性。

2. 定制化设计,贴合大客户需求:项目开发全程贴合租户迭代需求,一期机房按英伟达DSX架构重新优化改造,在原有土地、电力规模不变的前提下,IT算力承载力提升57%。本次二期续租翻倍,充分印证客户对园区硬件标准与交付能力的高度认可。

3. 绑定头部合作,大幅降低交付风险:园区1000兆瓦电力容量已全部通过AEP Texas并网认证,二期租约无需新增电力配套投入。项目沿用River Bend园区及Beacon Point一期的成熟合作交付体系,场地筹备工作已启动,核心长周期设备已完成采购,首批电力通电时间维持2027年一季度的既定进度,无延期风险。

Hut 8首席执行官Asher Genoot表示:合作伙伴的长期签约,是对我们「电力优先」模式最有力的验证。本次大客户主动翻倍签约算力规模,是项目资产价值的最强背书。我们从地块落地、首笔签约到全园满租,仅耗时数月,充分体现了公司优质的项目储备、可靠的交付能力与长期稳定的合作生态。未来公司将把这套成熟模式,全面复制到旗下所有在建储备项目中。

免责声明:本文观点仅代表作者个人观点,不构成本平台的投资建议,本平台不对文章信息准确性、完整性和及时性做出任何保证,亦不对因使用或信赖文章信息引发的任何损失承担责任。
